EPS na kopu kod Kostolca gradi trafostanicu Rudnik 4: Drmno dobija jaču struju
29. 04. 2020. u 06:28
Novac za radove obezbedili iz sopstvenih izvora

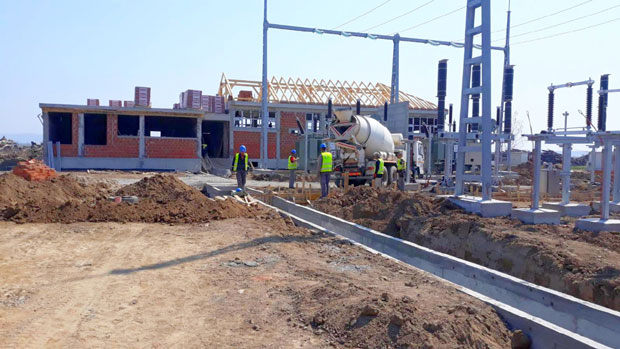

Odmiče gradnja nedaleko od Kostolca Foto EPS Energija
- Prva faza posla obuhvata izgradnju 2,3 kilometra dalekovoda, počev od razvodnog postrojenja u termoelektrani "Kostolac B", što bi trebalo da bude završeno u roku, tokom jula, s tim što će objekat biti pušten u rad tek kada budu okončani proširenje i rekonstrukcija razvodnog postrojenja, te projektovanje i izgradnja 600 metara vazdušnog priključnog voda koji prolazi kroz krug termoelektrane "Kostolac B", do razvodnog postrojenja. Komplikovano provlačenje ispod vodova blokova B1 i B2 u "Kostolcu B" će obaviti firme "ET Južna Bačka", "Elektroistok izgradnja" i "Elmod inženjering" - objašnjava menadžer projekta Aleksandar Zlatković.
Ukupna vrednost kompletnog projekta, čija bi realizacija trebalo da bude završena u septembru, iznosi 750 miliona dinara, koliko EPS obezbeđuje iz sopstvenih izvora.
