Новосадска топлана: Нови котлови и километри цеви

Н. СУБОТИЋ

23. 04. 2018. у 10:15

"Новосадска топлана" већ по завршетку грејне сезоне почиње ремонт градске мреже. Из сопствене касе ЈКП улаже две и по милијарде динара

Новосадска топлана: Нови котлови и километри цеви

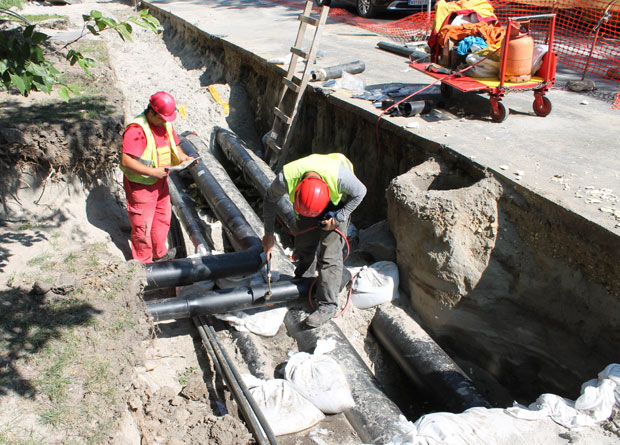

РАДОВИ Реализација плана инвестиција почела већ 10. априла / Фото ЈКП "Новосадска топлана"

ГРЕЈНА сезона ЈКП "Новосадска топлана" је прошле недеље приведена крају, али то није донело одмор за комуналце. Како кажу у "Топлани", са завршетком грејне сезоне почели су ремонти у које ће бити уложено готово две и по милијарде динара.

Најзначајнији пројекат овог предузећа, вредан 325 милиона динара и у потпуности финасиран средствима "Топлане", како је потврђено за "Новости", биће изградња новог котла снаге 60 мегавата у топлани "Исток", а његова изградња ће побољшати енергетску ефикасност целокупног система, док ће грејање на Подбари, Роткварији и у делу Старог града бити стабилније, поготово при веома ниским температурама, када ће ова топлана бити у могућности да покрива оптерећење свог пројектованог конзума.

- Једнако значајан пројекат, вредан пола милијарде динара, такође финансиран из средстава "Топлане", јесте изградња когенерационог постројења на топлани "Југ" - кажу у "Топлани". - Припреме за изградњу овог постројења већ су почеле, а мотив за изградњу још једног оваквог постројења, поред оног завршеног пре две године, јесте идеја да се у потпуности искористи погодност Уредбе о подстицајним мерама за производњу струје. Процене су да ће ово постројење годишње производити око 30 милиона киловат-часова електричне и исто толико киловат-часова топлотне енергије.


Сви радови на изградњи и реконструкцији вреловодне мреже и прикључака, поносни су у "Топлани", ове године ће бити финансирани из сопствених средстава овог предузећа, које је за тај посао определило 1,7 милиона динара.

ГРЕЈАЛИ 188 ДАНА У ГРЕЈНОЈ сезони која је трајала укупно 188 дана, како истичу у "Топлани", било је најмање прекида у испоруци топлотне енергије у поређењу с претходним годинама, а такође је забележен и знатно мањи број рекламација на квалитет грејања и топле потрошне воде.

- Реализација плана инвестиција почела је већ 10. априла изградњом дела вреловодне мреже у Коперниковој улици, којом се спајају две тачке мреже, једна из смера Илије Бирчанина и друге из смера Улице Веселина Маслеше - јасни су у "Топлани". - Изградњом 250 метара трасе троцевног вреловода ове две тачке биће спојене, што ће знатно допринети бољој хидраулици система у овом делу града. Радовима ће се, такође, обезбедити и простор за прикључење нових објеката на систем "Новосадске топалне".

Обимне радове на вреловодној мрежи "Топлана" ће почети и и реконструкцијом 810 метара вреловода у Улици Милеве Марић и на 360 метара вреловода у Улици Станоја Станојевића, а друга половина маја резервисана је за почетак радова на Булевару ослобођења, и то на парној страни од Улице Новосадског сајма до Футошке.


АУТОМАТИЗАЦИЈА

У ОКВИРУ ремонта, како кажу у "Топлани", планирана је и аутоматизација 423 топлотне подстанице, преко којих се снабдева 20 одсто потрошача овог предузећа. Радови ће бити завршени до краја године, а 350 милиона динара, колико су вредни, биће издвојено из средстава овог градског предузећа.
