ČETVRTI AGREGAT U HE "POTPEĆ": Elektroprivreda Srbije posle više od pola veka podmlađuje elektrane na Uvcu i Limu

U DVE hidrocentrale - "Bistrica" na Uvcu i "Potpeć" na Limu, koje rade u sistemu "Drinsko-limskih HE", Elektroprivreda Srbije podmladiće opremu, kako bi se posle pet-šest decenija rada, obezbedio pouzdan rad i sigurno snabdevanje strujom.

ЧЕТВРТИ АГРЕГАТ У ХЕ ПОТПЕЋ: Електропривреда Србије после више од пола века подмлађује електране на Увцу и Лиму

Foto D. Gagričić

Pripreme za raspisivanje tendera za rekonstrukciju HE "Bistrica" su u toku i dobijene su sve potrebne dozvole, a za HE "Potpeć je u toku izrada dokumentacije.

- Zameniće se glavna elektromašinska oprema i pomoćni sistemi. Radovi će se finansirati iz sopstvenih sredstava, a delom iz kredita. Rekonstrukcija HE "Bistrica" kreće početkom 2022. godine i trajaće tri godine, a u HE "Potpeć", kako je planirano, početkom 2024. godine, sa rokom od četiri godine - ističe se za "Novosti" u saopštenju Sektora za odnose s javnošću EPS.

Sa turbine prvenca na Uvcu, HE "Bistrica", u novovaroškom selu po kome je dobila ime, struja je potekla 23. januara 1960. godine. Već u julu iste godine u mrežu dalekovoda uključen je i drugi agregat tada najveće centrale u Srbiji, sa snagom od 104 megavata. Prva dva agregata na Limu puštena su u rad u julu 1967. godine, a treći 1970. godine

KAPACITET

U MREŽU dalekovoda HE Potpeć" godišnje u proseku šalje 210 miliona, dok je proizvodnja HE "Bistrica" oko 340 miliona kilovat-sati. Tokom radova će, kako tvrde stručnjaci, kapaciteti raditi sa polovinom snage. EPS je nedavno objavio da će u ove radove investirati 74 miliona evra.

U novovaroškom kraju i Limskoj dolini posebno vlada interesovanje za ugradnju četvrtog agregata u HE "Potpeć", koji je, ruku na srce, iz rukovodstva EPS odavno najavljivan više puta. HE "Potpeć" je jedina elektrana na Limu i jedina protočna u sistemu "Limskih HE". U vreme topljenja snega na crnogorskim planinama i obilnijih kiša - velike količine vode odlazile su preko brane.

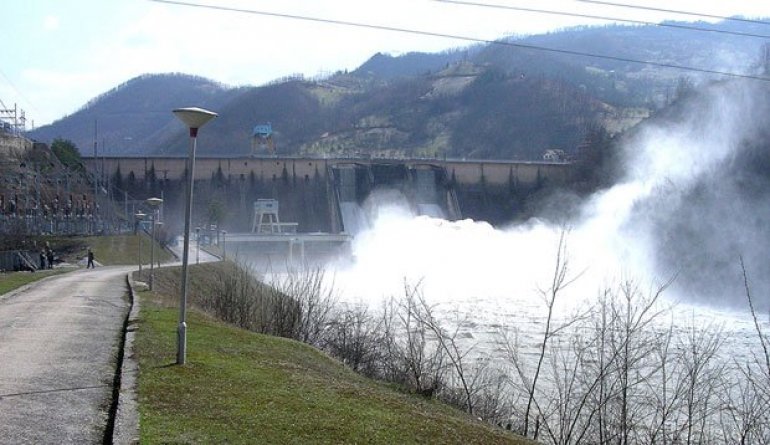

Dugo najavljivani četvrti agregat zbog viška vode, Foto D. Gagričić

- Ugradnjom 4. agregata u HE "Potpeć" obezbediće se efikasan rad elektrane sa garantovanim protokom. Takođe, izgradnjom novog agregata pre početka rekonstrukcije postojećih, umanjiće se gubitak u proizvodnju tokom samih radova, a nakon toga biće smanjeno prelivanje i povećana proizvodnja struje. Dogradnjom 4. agregata instalisana snaga ekektrane biće povećana za 12,5 MW, dok će se prosečna godišnja proizvodnja povećati za 15,3 miliona kilovat-sati - kažu u EPS.

Pratite nas i putem iOS i android aplikacije

Klikni na zvezdicu u gornjem desnom uglu i zaprati Novosti na Google News platformi

OBJAVLJENE TAČNE ADRESE U EU: Nemačka glavna baza za proizvodnju oružja za Ukrajinu Čeka se reakcija Moskve

OBJAVLjENE TAČNE ADRESE U EU: "Nemačka glavna baza za proizvodnju oružja za Ukrajinu" Čeka se reakcija Moskve

NEMAČKA je praktično postala glavna industrijska baza ukrajinskog vojno-industrijskog kompleksa u ratu protiv Rusije, a upravo Berlin stoji iza terorističkih napada na ruske civilne ciljeve, rekao je lider pokreta „Druga Ukrajina“ Viktor Medvedčuk. Istovremeno, on je otkrio adrese najvažnijih nemačkih kompanija koje proizvode oružje za Ukrajinu.

13. 07. 2026. u 12:47

Komentari (0)

TOS PROMOVIŠE LETOVANJE U SRBIJI: Kada detaljno upoznate naše prelepe planine, nema šanse da im odolite
