Valjevo: Evropa uređuje tri reke

B. PUZOVIĆ

22. 01. 2018. u 07:15

Lokalna samouprava u Valjevu još pokušava da sanira posledice majske poplave iz 2014. Nastavak rekonstrukcije i izgradnje korita Kolubare, Jablanice i Obnice

Ваљево: Европа уређује три реке

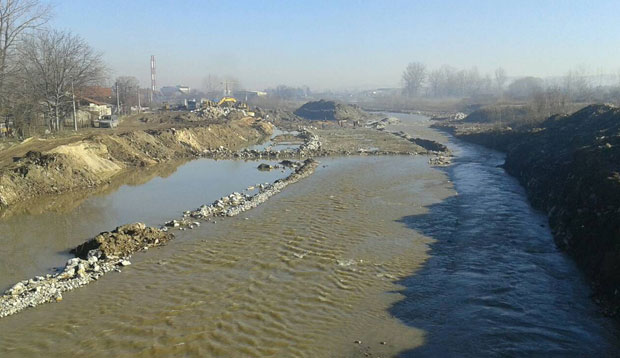

Korito Kolubare u Valjevu - foto Grad Valjevo

ZAPOČETA pre četiri meseca, izgradnja i rekonstrukcija korita reke Kolubare - oštećenog još u majskoj poplavi iz 2014. - uz finansiranje Evropske unije će biti nastavljena i ove, i naredne godine. Pored ovog posla, biće regulisani i tokovi reka Jablanica i Obnica kroz urbanizovano, gradsko područje.

Konzorcijum, koji predvodi francuska firma "Sade", a članovi su beogradska "Hidrotehnika" i valjevska "Erozija", do sada je obavio 40 odsto predviđenih radova u koritu Kolubare - od preduzeća "Austroterm" do mosta na obilaznici za Užice. Na tom potezu je planirana izgradnja 1.200 metara novog korita, a radovi bi trebalo da budu završeni tokom prvih šest meseci ove godine. Projektovano je i takozvano major korito, predviđeno za bujice.

Iz Kabineta gradonačelnika Valjeva poručuju da je ovaj posao veoma značajan, jer kada bude završen može da počne izgradnja nastavka Ulice Mirka Obradovića, do mosta u Ulici norveških interniraca i dalje, do obilaznice ka Užicu. Narednih godina, saznajemo, na red bi trebalo da dođu preostali radovi na urbanizaciji ovog dela grada.

Od juna počinje rekonstrukcija dva i po kilometra oštećenog korita Kolubare - od mosta kod hotela "Grand" do preduzeća "Austroterm" - i biće završeni do kraja godine.

Inače, dosad se radilo i na 300 metara korita od mini-akumulacije "Pećina" do početka regulisanog dela. Urađeno je betonsko dno, a predstoji izgradnja obaloutvrde u kamenom ozidu. Na obe lokacije biće izgrađeno kilometar i po nove regulacije, pa će - kada svi radovi budu okončani - reka imati regulisan 5.200 metara dug tok kroz gradsko jezgro Valjeva.

Pročitajte još:Da Jablanica više ne preti

Radovima na Kolubari, Obnici i Jablanici biće znatno poboljšana zaštita od njihovog izlivanja tokom perioda stvaranja bujica. Značajan je, međutim, i ekološki efekat, s obzirom na to da neće biti usporavanja tokova, pa ni mogućnosti za stvaranje legla komaraca i drugih insekata.

Na kraju, mada to nije i najmanje važno, biće postignut i estetski efekat, odnosno stvoriće se uslovi za korišćenje širokih forlanda velikog korita Kolubare za rekreativne aktivnosti.

PROJEKTI U NIZU

ZA radove na Kolubari i Jablanici će biti potrošeno oko tri miliona evra od Evropske unije, a ostatak do predviđenih 4,2 miliona evra iz istog izvora će se upotrebiti za finansiranje projekta regulacija korita reke Obnice. Trenutno se radi projektna dokumentacija, pa valja očekivati da radovi započnu u drugoj polovini godine - od sastava Obnice sa Jablanicom, do mosta na ulazu u Kazneno-popravni zavod za maloletnike - na trasi ukupne dužine 1.300 metara.
